2023 तक भक्तों के लिए तैयार हो जाएगा अयोध्या का राम मंदिर, सामने आया पूरा मास्टरप्लान

नई दिल्ली, सितंबर 09: अयोध्या में भगवान श्री राम मंदिर की बुनियाद इस वर्ष सितंबर के अंत तक या अक्टूबर के पहले हफ्ते में पूरी हो जाएगी और दिसंबर 2023 तक रामलला 'गर्भगृह' में विराजमान हो जाएंगे और श्रद्धालु दर्शन कर सकेंगे। हाल ही में हुई समीक्षा बैठक में ये बात सामने रखी गई। बैठक में राम मंदिर ट्रस्ट के कोषाध्यक्ष स्वामी गोविंददेव गिरि, महासचिव चंपत राय, सदस्य विमलेंद्र मोहन प्रताप मिश्रा और अनिल मिश्रा शामिल थे। इसके अलावा, निर्माण समिति के अध्यक्ष नृपेंद्र मिश्रा भी टाटा कंसल्टिंग इंजीनियर्स और लार्सन एंड टुब्रो के अधिकारियों के साथ मौजूद थे।

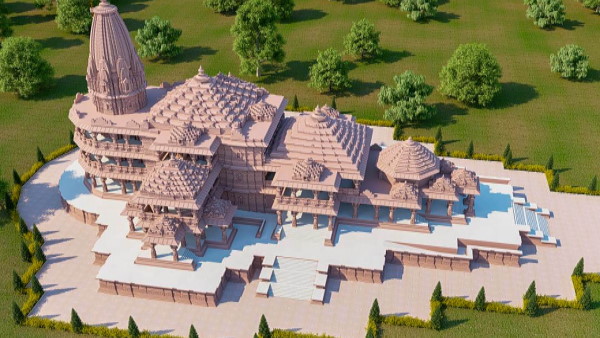

दिसंबर 2023 तक ‘गर्भगृह’ बन जाएगा

दिसंबर 2023 तक ‘गर्भगृह’ बन जाएगा

27-29 अगस्त के बीच हुई बैठक के बाद जारी एक विज्ञप्ति में कहा गया है कि राम मंदिर का निर्माण कार्य निर्धारित समय के अनुसार आगे बढ़ रहा है, और भक्तों को वर्ष 2023 तक भगवान श्री राम के दर्शन कर पाएंगे। राम मंदिर ट्रस्ट ने कहा कि वह मंदिर की संरचनात्मक दीर्घायु के लिए प्रतिबद्ध है। ट्रस्ट ने कहा कि मुख्य चुनौती संरचनात्मक स्थिरता सुनिश्चित करना था क्योंकि मिट्टी परीक्षण रिपोर्ट के अनुसार जमीनी स्तर से 12 मीटर की गहराई तक मलबे की महत्वपूर्ण उपस्थिति देखी गई थी।

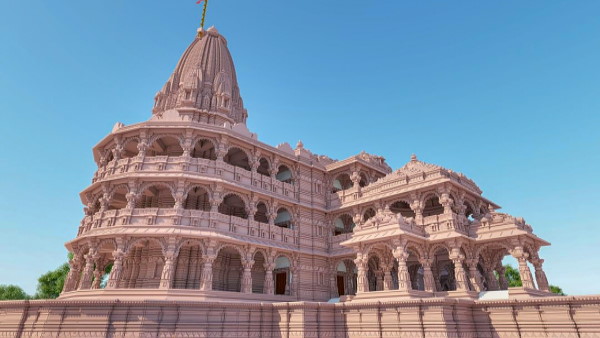

निर्माण कार्य में संस्थान दे रहे हैं सहयोग

निर्माण कार्य में संस्थान दे रहे हैं सहयोग

इसके अलावा, मामला सीएसआईआर-एनजीआरआई (हैदराबाद), सीबीआरआई (रुड़की), आईआईटी (चेन्नई) और एसबीएनआईटी (सूरत) जैसी विशिष्ट एजेंसियों को भेजा गया था। IIT चेन्नई, गुवाहाटी और बॉम्बे जैसे संस्थानों के विषय-विशेषज्ञों को जोड़कर परामर्श को और व्यापक बनाया गया। 12 मीटर की गहराई तक उत्खनन और 18500 वर्गमीटर क्षेत्र से मलबा हटाने के बाद, विशेषज्ञ समिति के निर्देशों के अनुसार नींव को "इंजीनियर्ड फिल" (रोलर कॉम्पैक्ट कंक्रीट) से भर दिया गया था। खुदाई स्थल को भरने का काम रिकॉर्ड समय में लगभग पूरा हो गया है।

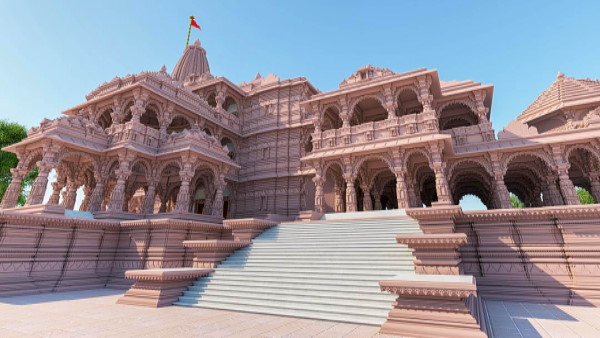

इस तकनीक का हो रहा है इस्तेमाल

इस तकनीक का हो रहा है इस्तेमाल

ट्रस्ट ने बताया कि, उत्खनित क्षेत्र को 48 परतों में 'इंजीनियर्ड फिल' से भरा जा रहा है। वांछित घनत्व सुनिश्चित करने के लिए इंजीनियर फिल 250 मिमी मोटी प्रत्येक परत को नियंत्रित संघनन के तहत रखा गया है। इंजीनियर फिल की कुल मात्रा लगभग 44.5 लाख क्यूबिक फीट है। परिधि को उच्च गुणवत्ता वाली मिट्टी से भरा जा रहा है। पत्थर की सुपर संरचना की स्थिरता सुनिश्चित करने के लिए, केंद्रीय भवन अनुसंधान संस्थान (सीबीआरआई), रुड़की को संरचनात्मक स्थिरता का विश्लेषण करने का कार्य सौंपा गया था।

राम मंदिर की बुनियाद अक्टूबर तक तैयार हो जाएगी

राम मंदिर की बुनियाद अक्टूबर तक तैयार हो जाएगी

ट्रस्ट ने कहा कि संरचना का डिजाइन सीबीआरआई की सिफारिशों के पूर्ण अनुपालन में है। सीबीआरआई ने 2500 वर्षों के किसी भी भूकंप ट्रैक के टेस्ट के बाद अंतिम डिजाइन विकसित किया है। राफ्ट का काम जल्द ही शुरू हो जाएगा और अक्टूबर 2021 तक पूरा होने की संभावना है। बेड़ा के ऊपर प्लिंथ का निर्माण किया जाना है। प्लिंथ की ऊंचाई 16 फीट होगी। मंदिर के चबूतरे में मिर्जापुर पत्थर का प्रयोग करने का निर्णय लिया गया है। प्लिंथ के वाटर प्रूफिंग के लिए प्लिंथ के चारों ओर ग्रेनाइट स्टोन की तीन परतें लगाई जाएंगी। मंदिर सुपर स्ट्रक्चर का निर्माण बंसी पहाड़पुर पत्थर (राजस्थान) और संगमरमर से किया जाएगा।

ये है पूरा मास्टर प्लान

ये है पूरा मास्टर प्लान

मंदिर के निर्माण में करीब 4 लाख क्यूबिक फीट पत्थर का इस्तेमाल किया जाएगा। मंदिर के निर्माण में किसी भी प्रकार के स्टील का प्रयोग नहीं किया जाएगा। मंदिर के परकोटे के लिए जोधपुर पत्थर का उपयोग करने का निर्णय लिया गया है। परकोटा के लेआउट को भी अंतिम रूप दे दिया गया है। परकोटा के बाहर पूरे परिसर के लिए प्रारंभिक मास्टरप्लान तैयार कर लिया गया है। इसमें तीर्थयात्रा सुविधा केंद्र, संग्रहालय, अभिलेखागार, अनुसंधान केंद्र, सभागार, गौशाला, यज्ञ शाला, प्रशासनिक भवन आदि शामिल हैं। मास्टरप्लान में कुबेर टीला और सीता कूप जैसी विरासत संरचनाओं के संरक्षण और विकास पर विशेष ध्यान दिया गया है। कॉम्प्लेक्स को जीरो डिस्चार्ज कॉन्सेप्ट और ग्रीन बिल्डिंग फीचर्स पर डिजाइन किया गया है।
