पाक के साथ सिंधु समझौता सस्पेंड करने के बाद Chenab को लेकर भारत ने उठाया ये बड़ा कदम, जानिए क्या होगा फायदा?
सिंधु जल संधि के निलंबन के बाद से, चिनाब नदी सहित हिमालयी नदियों में गाद हटाने का अभियान पहली बार तेज हुआ है, जिसमें ड्रेजिंग का काम भी शामिल है। इसके अतिरिक्त, संधि के प्रावधानों के तहत पहले स्थायी रूप से बंद किए गए छह अंडर स्लुइस गेटों को गाद से मुक्त कर फिर से खोलने के लिए टेंडर जारी किया गया है।

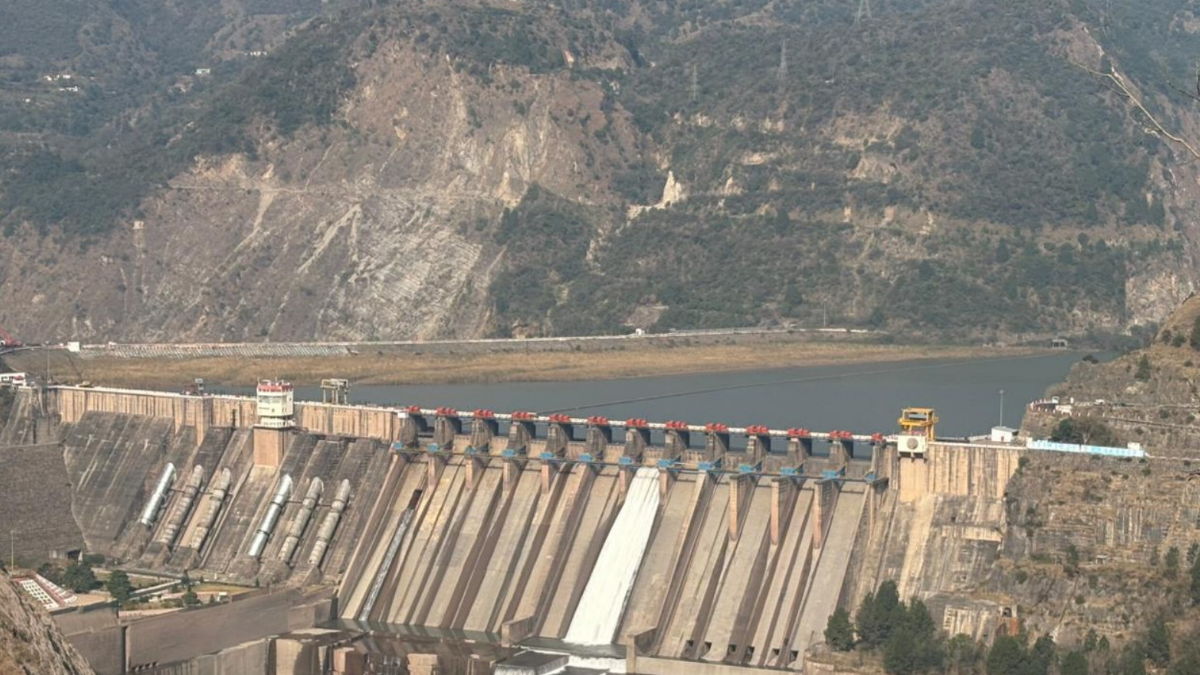

इस महत्वपूर्ण पहल का सबसे बड़ा असर जम्मू-कश्मीर के रियासी में चिनाब नदी पर स्थित सलाल पावर स्टेशन पर दिखाई दे रहा है। स्टेशन के कार्यकारी निदेशक अनीश गौराहा ने एएनआई को बताया, "सिंधु जल संधि के निलंबन के बाद, हम बिजली स्टेशन की परिचालन दक्षता सुधारने के लिए एक प्रभावी तलछट प्रबंधन योजना पर काम कर रहे हैं।"

गौराहा ने आगे कहा, "यह कहना मुश्किल है कि इससे बिजली उत्पादन कितना बढ़ेगा, लेकिन टूट-फूट निश्चित रूप से कम होगी। ड्रेजिंग सिल्ट प्रबंधन योजना की एक प्रमुख गतिविधि है, जिसका लक्ष्य क्षति को कम करने के लिए यथासंभव गाद निकालना है। तलछट को फ्लशिंग के माध्यम से कम करने की योजनाएं भी विकसित की जा रही हैं।"
अनीश गौराहा ने यह भी बताया, "पहले, जब सिंधु जल संधि प्रभावी थी, तब हम ये सभी उपाय नहीं कर पाते थे। उदाहरण के लिए, हमें गाद हटाने और ड्रेजिंग के लिए 'ड्रा-डाउन फ्लशिंग' करने की अनुमति नहीं थी।"
सलाल कंक्रीट बांध को तलछट प्रबंधन हेतु छह अंडर-स्लुइस गेट के प्रावधान के साथ डिजाइन किया गया था। हालाँकि, 1960 में हस्ताक्षरित सिंधु जल संधि और बाद में 1978 में हस्ताक्षरित एक समझौते के तहत, इन छह अंडर स्लुइस गेटों को स्थायी रूप से बंद कर दिया गया था। साथ ही, सिल्ट एक्सक्लूडर गेटों के संचालन पर भी प्रतिबंध लगा दिया गया।
तलछट प्रबंधन सुविधाओं के अभाव में, तब से जलाशय में गाद जमा होनी शुरू हो गई थी। अब इस जमा हुई गाद को हटाने और इन गेटों को फिर से खोलने के लिए गंभीरता से प्रयास जारी हैं। गौराहा ने पुष्टि की, "हमने अंडर-स्लुइस गेटों को चालू करने के लिए एक टेंडर जारी किया है, और उस पर काम चल रहा है।"
पावर स्टेशन की मूल जलाशय क्षमता 284.00 मिलियन क्यूबिक मीटर (एमसीएम) थी, जो मई 2025 के बाथिमेट्रिक सर्वेक्षण के अनुसार घटकर केवल 9.91 एमसीएम रह गई थी। हालाँकि, सिंधु जल संधि के निलंबन और गाद हटाने के काम के शुरू होने के बाद, जनवरी 2026 तक यह क्षमता 14 एमसीएम तक बहाल हो गई है।
जलाशय की क्षमता बढ़ाने और प्रभावी तलछट प्रबंधन के लिए अब आगे के उपाय किए जा रहे हैं। अधिकारियों ने बताया कि "सलाल बांध जलाशय की गाद-सफाई के लिए अनापत्ति प्रमाण पत्र (एनओसी) जारी कर दिया गया है, और काम पहले ही शुरू हो चुका है। अब तक 1.7 लाख मीट्रिक टन गाद निकाली जा चुकी है और 68,490 मीट्रिक टन का निपटान भी किया गया है।"
-
